地面用水泥自流平砂漿:由水泥基膠凝材料、細骨料、填料及添加劑等組成,與水?dāng)嚢韬缶哂辛鲃?dòng)性或稍加輔助性攤鋪就能流動找平的地面材料。
面層水泥基自流平砂漿:用于地面精細找平,提供平坦和/或光滑的表面,可作為飾面層使用或在其上涂覆其他飾面材料后, 有一定的耐磨性的材料。
墊層水泥基自流平砂漿:用于地面找平,提供平坦和/或光滑的表面,用以承載上層飾面鋪裝的材料。

施工工藝

基層檢測

自流平施工的成敗與澆筑前基面處理大有關系,唯有仔細檢查、謹慎處理原有基面才能確保工程質量。基面基本要求為養護完整、干凈、干燥及堅實,不起砂及無污染?;炷烈髲?qiáng)度C20以上,平整度控制在5mm/2m,振搗到位,表面原漿壓實收光。砂漿找平層面要求強度C25以上,配鋼筋,砂漿振搗隨打隨抹,嚴禁撒干粉收光,正確分配收縮縫,規范養護大于28d。按照水泥基自流平對基層的要求和檢查項目對地面基層進行檢查,如地面是否有開裂、空鼓等現象??展牟课豢捎眯″N進行敲擊檢查,進行判別后作為標記繪制成圖,應注明面積及具體區域。用水平儀測量地面高低差,并進行標注。

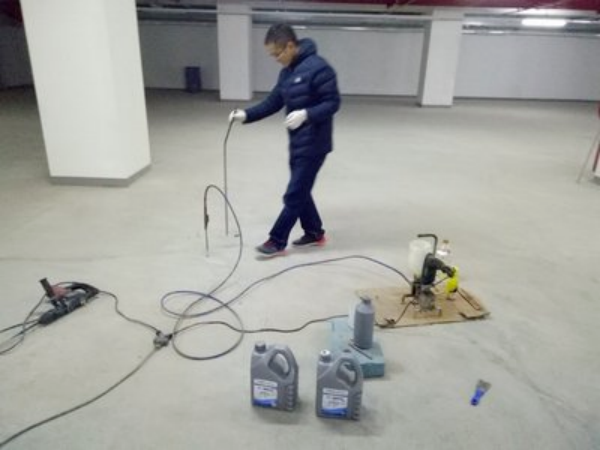

拉拔測試

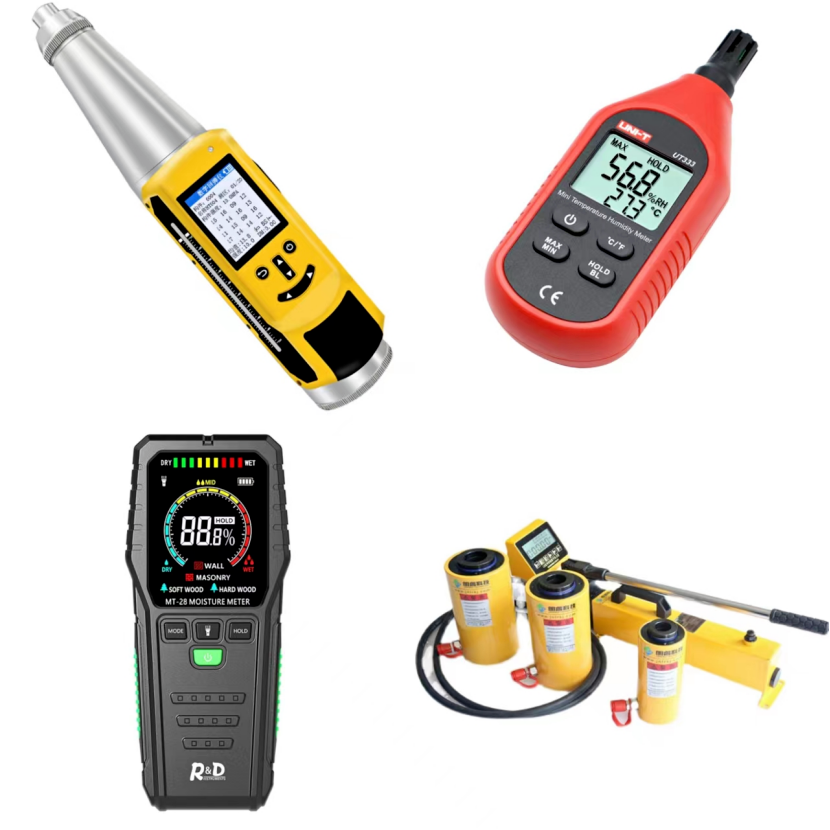

各方面徹底檢查基層,先以肉眼檢查混凝土基層整體概況及有無破損裂縫等現象,表面強度需采用拉拔儀現場檢查,方能判定混凝土強度及濕度含量進而決定是否需進行補強或加防潮層以抑制底層潮氣上升。現場用地面拉拔強度檢查儀檢測地面抗拉強度,從而確定混凝土墊層的強度?;炷恋目估蔚膹?qiáng)度必須大于1.5MPa,同時還需要檢查修補薄弱部位。一般按基層混凝土澆筑流水段進行測試,至少一個流水段測試一個點,視地面情況酌情增加測試點(建議每4000㎡有一個測試數據)。地面拉拔強度檢查儀檢測地面抗拉拔強度測試流程如下:1)用電錘將內徑35mm的中空鉆頭將混凝土地面鉆深約10mm的孔;2)粘貼鋼座(外徑為35mm)的圓形鋼制粘貼結頭;3)將鋁質支座放置在鋼座上,將鋼制連接頭擰在鋼座上,然后穿入拉拔儀,旋緊把手,直至鋼座將混凝土破壞;4)直接從拉拔儀儀表盤讀取數據,所得數據即為混凝土地面的抗拉強度;記錄、統計數據并匯集成表,并標于平面圖上。基層檢測儀器(見圖)

基層清理
清理場內堆放材料、設備移出施工區域,清除松土,用掃帚進行場地的初次清潔,用鏟刀將地面散落的砂漿、膠進行清理。如基層出現軟弱或坑洼不平,必須先剔除軟弱層,雜質清除干凈,保證可以對清掃后的基層進行打磨。對混凝土基層,采用專用打磨機配置金剛石磨片進行打磨處理。對于處理混凝土強度大于C25的區域,采用拋丸機輔以金剛石打磨機處理混凝土基層,如果施工區域內的混凝土強度C25,局部有空鼓現象的話應采用金剛石打磨機處理混凝土表面。去除混凝土表面的水泥浮層,包括蠟、油污、涂料、泥漿、混凝土殘?jiān)ず蟿┑任畚?,以提高水泥自流平?duì)基層的黏結力對混凝土基層存在的個別凹坑和非結構性裂縫,可采用水泥自流平填平修補,固化后局部打磨平整。清掃時,使用大功率的工業吸塵器將粒子和灰塵徹底清除干凈。

地面空鼓處理
針對基層基面空鼓,小面積空鼓可將原地面剔鑿處理。首先對結構層上的找平層進行剔鑿處理,然后清理干凈,去掉原空鼓混凝土層和渣土,清掃并用工業吸塵器吸塵,用水沖洗干凈晾干,在清理干凈的結構層上涂刷界面處理劑,在界面處理劑未固化時進行下道工序的施工。水泥自流平材料中加入一定量的專用外加劑30%左右的3號石英砂,攪拌均勻,填補修平空鼓區域。如空鼓面積較大,需進行注漿加固處理。

地面裂縫處理

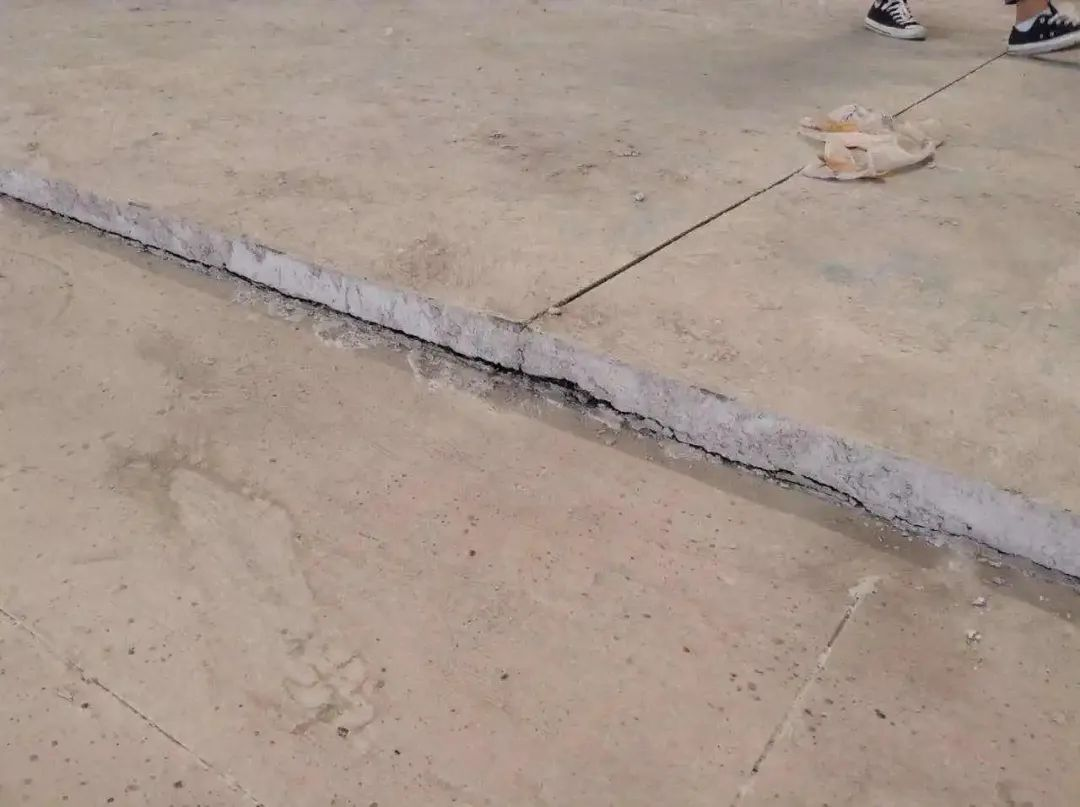

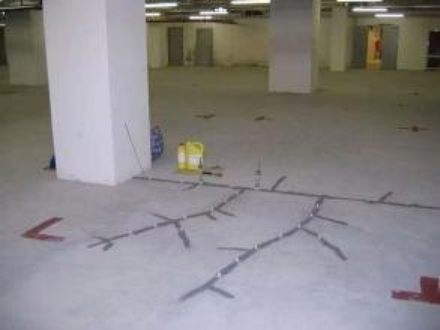

如基層個別部位有裂縫,首先應由專業工程師現場判斷裂縫產生的原因,如裂縫是由于結構本身的問題而產生的結構裂縫則報總包、監理會同專業結構加固公司與設計一起研究對結構進行加固補強修復。如裂縫為非結構受力裂縫,僅僅是混凝土施工時產生的裂縫,則采用延裂縫垂直方向設置加強筋的方法處理裂縫。在垂直與裂縫方向,按20cm~30cm的間隔切縫來埋置,放置裂縫加固使用的加強筋或波紋片。固定后,用柔性水泥自流平材料,表面修補密封裂縫,在凝固前沿裂縫走向鋪設加強纖維布并壓實粘貼牢固。

基層表面高低不平處理
如原基層個別部位高低不平,可首先采用水平尺各方面檢測基層的平整度,同時標記高出地面的部位,然后采用銑刨機和重型打磨機打磨掉高于地面的水泥基層,很后用水泥自流平修補低洼處,在此部位涂刷界面劑用水泥自流平找平。
基層表面起砂處理
基層個別處有起砂處理,首先經過大面積檢查后標記出起砂部位,然后采用專用的混凝土滲透型液體硬化劑處理。滲透型液體硬化劑可以滲透到混凝土內部與未反應完全的水泥進一步反應,提高混凝土的強度。根據起砂程度,涂刷2遍~3遍滲透型液體硬化劑,滲透到混凝土中,表面不遺留處理劑,24h后即可進行正常的水泥自流平地面的施工。
基層有油污處理
基層個別處有油污,會影響水泥自流平與基層的黏結,必須處理。方法為火焰燃燒,首先利用汽油噴燈的火焰高溫加熱,高溫燃燒原地面的油污,使其碳化后打磨吸塵清理干凈;然后再深度打磨,再用汽油噴燈去除油污;很后用水泥自流平材料修平這一部位。
基層的鋼筋處理
地面上留有個別的鋼筋,首先延鋼筋四周鑿下去30mm左右,然后用切割機、電焊機延根部切除鋼筋,很后用水泥自流平材料修平孔洞。
坡度的處理
按照坡度圖或設計圖,對基層進行適度處理,并做坡向標記,方便后面的水泥自流平澆筑。
柱子的四周處理
對于原結構預留的結構移動縫(主要是柱子與地面的交界處四周的處理),宜在水泥自流平施工前,采用在縫中填充海綿密封條,在密封條上填充柔性材料的方法來處理。

伸縮縫的處理

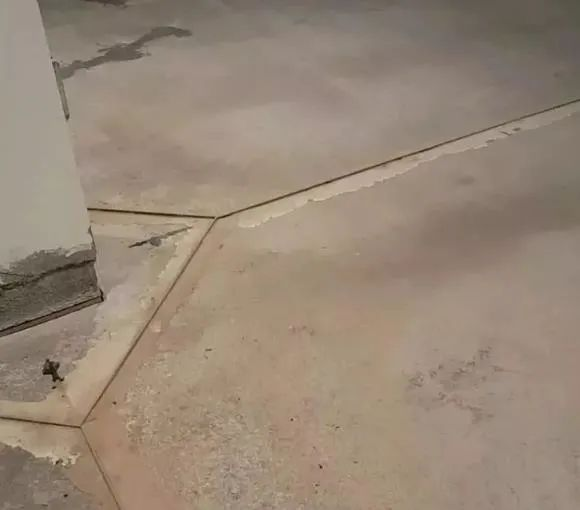

對于基層混凝土澆筑時留設的施工伸縮縫,在施工水泥基自流平材料前必須進行處理。對于伸縮縫的處理,先清理干凈縫內的塵土,然后清潔伸縮縫內側,在縫內涂刷界面劑,在縫的兩端的柱子上做標記,以方便以后切割。大面積水泥自流平施工時,直接把自流平流入縫內,并埋入標識,7d后按照標識對面層水泥基自流平進行切縫,縫寬為3mm、縫深為10mm(也可以不切)。當水泥自流平涂刷水性保護劑時,縫內也要涂刷。自流平的收邊處理采取弧面齊平。
結構變形縫的處理
專業的結構變形縫的處理是由專業公司進行施工,先進行變形縫的施工,保留與水泥自流平設計厚度相同的高差,待施工工結束再進行水泥自流平的施工。為了保護水泥自流平表面顏色的一致,可把結構縫到很后的結構柱作為一個獨立的施工區域與水泥自流平一起澆筑。

基層打磨處理

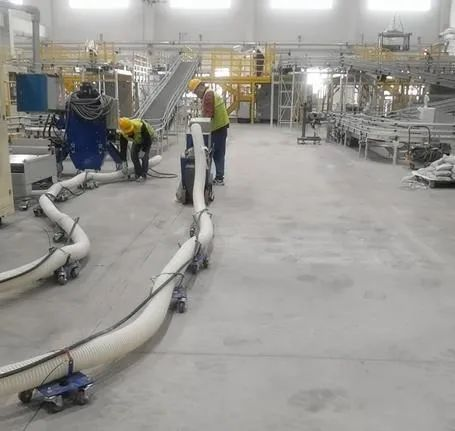

所有修補加工工作完成后,采用無塵打磨機對地面整體研磨或采用拋丸機進行拋丸處理。基層拋丸打磨后所產生的的浮土,必須用真空吸塵器吸干凈。采用大功率工業真空吸塵器清理地面,地面不能有影響?zhàn)そY(jié)力的雜質及灰塵。

界面劑施工
先涂刷遍界面處理劑,將界面處理劑用水稀釋后,均勻涂刷到清理干凈的基層地面上。涂刷完界面劑后注意保護,如果現場不封閉很好用彩條布對施工區域進行封閉,防止被污染、根據氣溫和現場溫度情況,4h以后可涂刷第二遍界面處理劑,第二遍界面處理劑也加入一定量的水稀釋。界面處理劑干燥后,進行下道工序的施工。
設置施工區域及施工段
根據施工作業區段和當日施工量多少劃分情況進行彈線和設置界格,用墨斗彈線,界格一般應設在柱正中,分隔的海綿條貼在彈好的施工線上。用專用海綿條封堵樓梯踏步、門邊、排水、邊界、柱邊等部位,施工前要仔細檢查邊角,確??赡苄孤兜峦呀?jīng)嚴格封閉。變形縫處粘貼寬的海綿條,為防止錯位后面可用木方或方鋼頂住。

攪拌及涂裝水泥基自流平材料

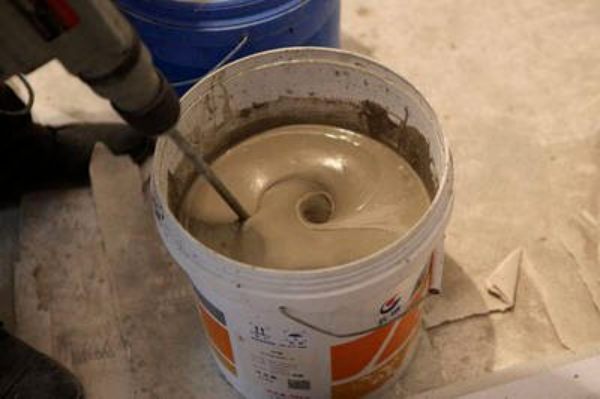

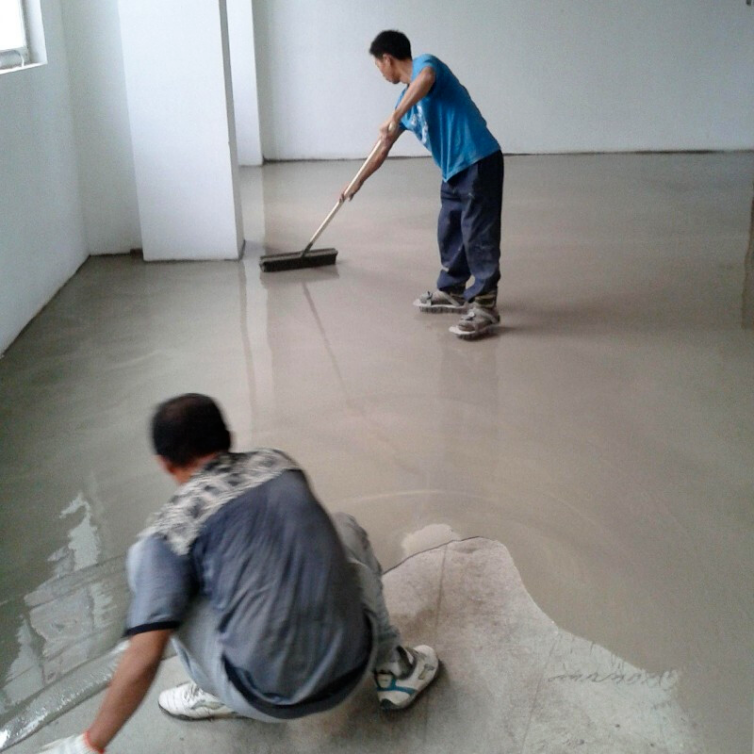

將備好的自流平材料投入攪拌機,嚴格按照規定比例加入清水?dāng)嚢杈鶆蚝筮\(yùn)到施工區域,按設定厚度進行自流平攤鋪流平;也可采用全自動砂漿泵進行材料攪拌、管道輸送、攤鋪流平。全自動砂漿輸送泵操作簡單,僅需將自流平連續投入料倉中進行攪拌,加水量的控制可由機身側邊量筒調節閥固定控制。用水以清潔自來水即可,在輸送前先以清水沖洗滿足自流平潤管需求,輸送管長度至少以40m為佳。

攪拌及涂裝水泥基自流平材料為確保坍落度及成分一致,連續運轉前45s機械壓送出的漿料先以空桶收集,以現場自流平攤度測試工具測讀確認后,再行正式澆筑于地面。澆筑按照計劃的區域順序依次完成,隨澆筑隨檢測厚度及流行性和表現效果。

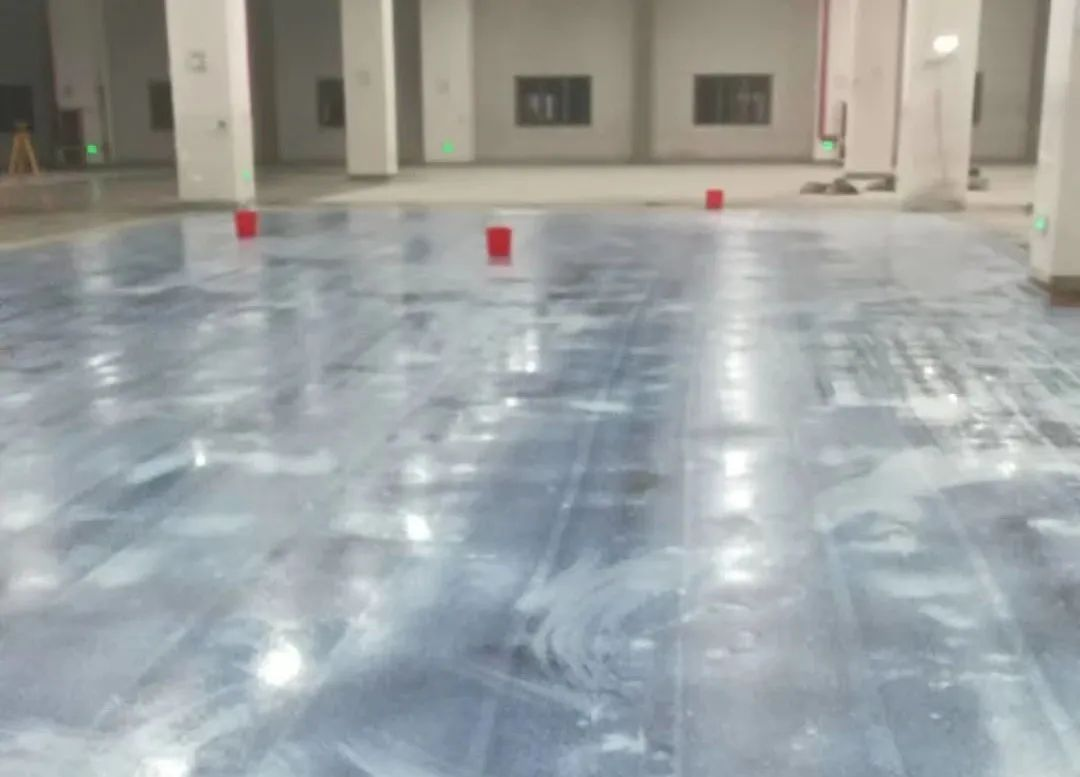

攪拌及涂裝水泥基自流平材料現場藉由自流平的流平距離(坍落度)來檢驗加水量的正確性,加水量過多將導致很終強度的下降甚至造成分層現象,而加水量過少將直接影響其流動整平程度?,F(xiàn)場流動度測試應在開始時進行檢測并記錄,在過程中間歇性檢測,每托盤至少核實一次。施工前應先規劃澆筑路線,需考慮施工環境平面的配置如柱位、獨立房間、走道等。施工澆筑時,應避免新舊漿料間銜接時間過長造成明顯接縫或整平上的困難。必要時,應以適當厚度海綿膠條進行暫時隔離,然后再予以搭接。
輸送管末端下料控制甚為重要,給料者行進速度需保持一定,輸送管口與地面約保持15cm左右高度,給料時大約1/3漿料與地面舊漿料搭接,后面緊接平刮板工以大刮板進行表面刮平;或是以刺針(消泡)滾輪理順表面接痕,刺針滾輪選擇時其刺針長度以大于3倍自流平鋪設厚度為佳,避免滾推出波浪紋。
質量標準——外觀
罩面自流平表面應平整、堅硬、密實、光潔、無油脂及其他雜質;表面采用環氧類或聚氨酯類的地坪應平整、光滑、表面無氣泡、泛花、流掛、裂紋、砂眼、鏝刀紋、無色花、分色、油花、縮孔等缺陷。檢驗方法:距表面1m遠處垂直觀察。
注:至少95%的表面垂直觀察無缺陷

質量標準——色差及光澤
自流平表面顏色及光澤符合設計要求,應均勻一致,無肉眼可見的差異。
檢驗方法:距表面1m遠處垂直觀察或采用儀器測試。
注:至少95%的表面垂直觀察無肉眼可見的差異。色差計測定色差不能超過3.0,光澤度的差異不能超過10個光澤單位。

質量標準——面層與下一層
面層與下一層應結合牢固、無空鼓及裂紋。
檢驗方法:用小錘輕擊檢查。
注:空鼓面積不應大于300cm2/處,每500m2不得超過2處以上。

質量標準——坡度
面層表面的坡度要求應符合設計要求,不得有倒泛水和積水現象。
檢驗方法:觀察和采用潑水或坡度尺檢查。
注:坡度偏差不大于房間相應尺寸的2/1000,很大偏差不大于30mm。

質量標準——踢腳線與墻面
踢腳線與墻面應結合緊密,高度一致,出墻厚度均勻;表面平整度≤3mm;踢腳線上口平直≤3mm;縫格平直≤3mm;接縫高低差≤0.8mm。
檢驗方法:用小錘輕擊、鋼尺和觀察檢查。
注:局部空鼓長度不應大于300mm且每50m自然間(標準間)不多于2處可不計。
成品保護
1、施工要求:檢測人員在自流平強度達到上人條件后,檢測標高、平整度時應穿軟底鞋。
2、養護措施:施工完的地面需進行自然養護,7d后可以開放一般交通。
3、其他措施:自流平地面在施工完畢后將各入口進行封閉、標識,防止上人踩踏,并設專人看護。施工時嚴禁交叉作業。
注意事項
1、施工前預先檢查基層平整度根據情況進行打磨、填補?;鶎犹幚聿捎么蠊β蕦?zhuān)業地面噴砂打磨機,能有效地去除混凝土地面浮漿,減少質量問題的產生。
2、大功率專業地面噴砂打磨機同時配備專業的工業吸塵器,有效避免揚塵現象。
3、自流平施工選用有經驗的施工人員進行操作,避免因人員不熟練產生的質量問題。
4、自流平施工采用的自流平輸送泵機,專業的泵送機械能保證自流平砂漿在施工過程中質量穩定,避免質量缺陷。此外,施工中全部采用雙線供電,保證機械供電不間斷;增加備用軟管供水,在水壓達不到要求時可采用臨時水泵保持水壓。
5、地漏及集水坑蓋板施工前進行保護,避免自流平砂漿進入其內。
